近年来,甘肃省酒泉市瓜州县积极探索以风光电为代表的新能源就地消纳和外送的有效途径和方式,新能源产业发展势头强劲。
瓜州县60兆瓦/240兆瓦时大规模储能项目

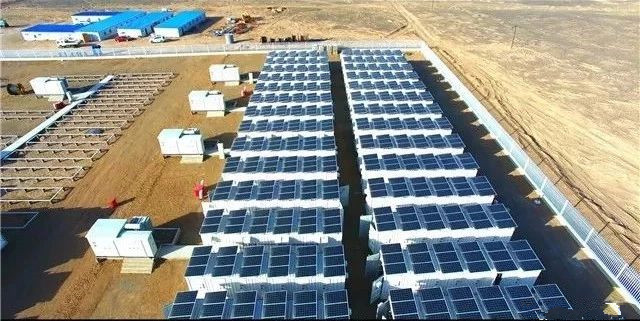

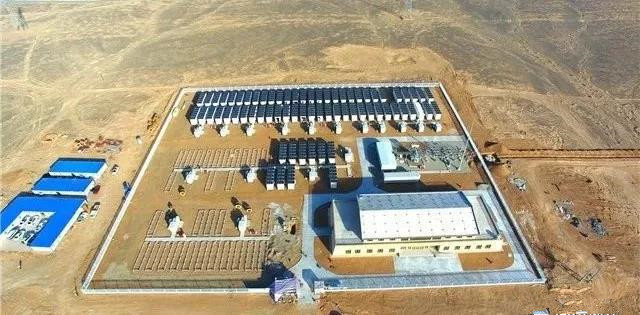

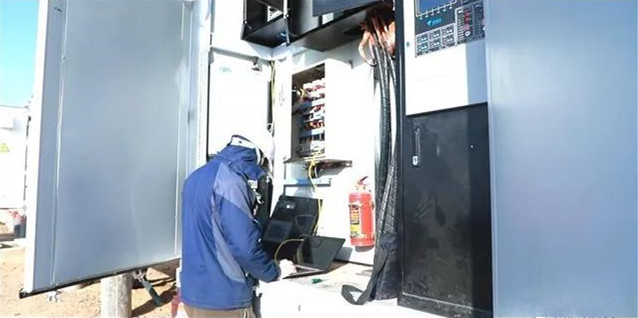

在瓜州中能智慧能源240兆瓦时大规模储能示范项目现场,一座座大型电池集装箱排列整齐,工程技术人员正在冒着严寒进行系统调试和升级,为确保正式投产运行做足准备。项目自2018年11月开工建设以来,在时光的历练下,一个个工程节点顺利实现。
风好扬帆时 “县”在正起航

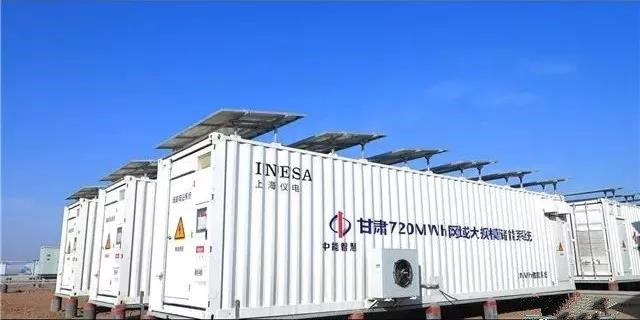

瓜州县60兆瓦/240兆瓦时大规模储能项目由中能智慧能源科技(上海)有限公司投资4亿元建设,建设场址位于布隆吉330千伏变电站西侧,主要计划建成60兆瓦/240兆瓦时储能电站和1座110千伏升压站。
经测算,90%充放电深度时,日调峰电量可达234兆瓦时、日填谷电量约199兆瓦时,减少60兆瓦外送通道的需求。该项目的建成可将间歇、随机变化的新能源出力转换为稳定输出的电能,提高可再生能源就地消纳水平,实现电网削峰填谷,优化电网潮流分布,延缓电网骨架结构增容扩建压力。该项目的建设还将有利于提高110千伏、330千伏、750千伏交流系统和正负800千伏酒湖特高压直流输电工程的调峰调频能力、输电能力和安全稳定性,解决瓜州县可再生能源稳定输出,助力瓜州县新能源产业的发展。
项目共安装储能电池集装箱共99组,已到货70组,电池集装箱已安装完成60%,变电站土建工程已完工并开始设备安装,电网接入手续正在联系国网甘肃省电力公司协调办理。项目计划于2020年4月份完成全部安装任务,预计6月底全面建成并投运。
